Автор решил построить загородный дом, который сперва планировался как дача с летним проживанием и временными зимними наездами. В основном строили он и его отец, без применения дешевой рабочей силы неславянской наружности. Под катом вы увидите весь процесс экстремального строительства этого необычного домика, который напомню был построен всего за две недели.
Ну приступим: фундамент свайный, сверху залиты "пятаки".
День первый:

Готова обвязка, начинаем настилать временное перекрытие. Конец первого дня - успели сколотить и поставить первую стену.

День второй:
Собираем и поднимаем стены, все достаточно легко и просто, есть чертежи( сам подготовил) по ним нарезаем доски и лежа сколачиваем стену, потом ставим, закрепляя временными укосинами

Это результат второго дня

День третий:
Торцы делаем вместе с фронтонами, для разбирающихся - система "Балун". Чтобы можно было перемещаться "на втором этаже" собираем перекрытие и закидываем несколько досок.

Стропила на второй фронтов уже не успели поставить - не было сил.
На конец дня:

Четвертый:
Ставим стропила по всей длине, как видите погода начала портиться и если первые три дня я работал в футболке, то все последeющие из толстовки не вылезал - август в Питере непредсказуем.

Конец дня:
Уже хочется только одного: упасть и заснуть :)

Пятый:
Натянули мембрану, начали крыть крышу ондулином, по закону подлости поднялся штормовой ветер и чтобы дом не унесло - пришлось срочно зашивать фронтон и часть стены OSB вторую часть крыши так и не успели закрыть.

Конец дня:

Шестой:
Закрыли крышу, зашили две стены внизу, сил даже на фотографирование уже не осталось. Дом накрыт - можно немного выдохнуть, съездив в город помыться, купить еды и просто полежать :)

Конец дня:

Один день отдыхали, немного восстановились и снова в бой.
День седьмой:

Утепляюсь, сверху закрываюсь мембраной, пока на степлер, потом на все стойки набиваются бруски. Конечно же пошёл дождь...

Конец дня: готовы две стены.

Восьмой:

Третья и четвертая стены готовы.

Девятый:

Привезли и поставили окна, я в это время за четыре часа зашил одну стену сайдингом. Пока принимал работу, пока переделывали, пока допенивали - время ушло, под конец дня удалось это:

Десятый:

Зашил оба фронтона, чем дальше - тем быстрее получается работать, последнюю глухую стену зашил вообще за полчаса.Воткнул китайскую дешевую дверь. Вот вид с другой стороны:

Одиннадцатый:
Копаем могилу для септика

Клиент погружен, так же закопали подводящую трубу с нужным уклоном

Двенадцатый:

Утепляем и закапываем


Все, дом закрыт, септик зарыт, сезон окончен.

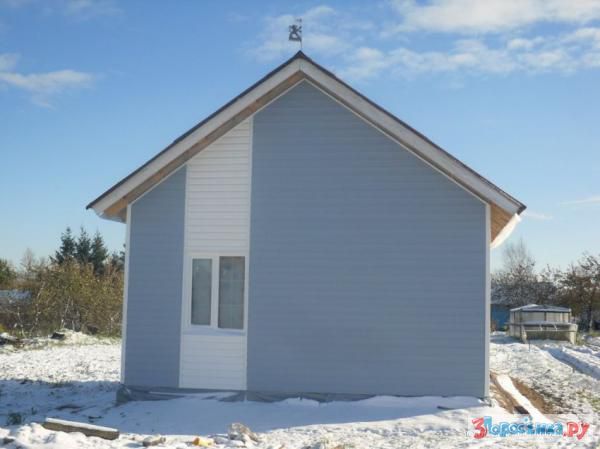

Картинка с зимовки:
